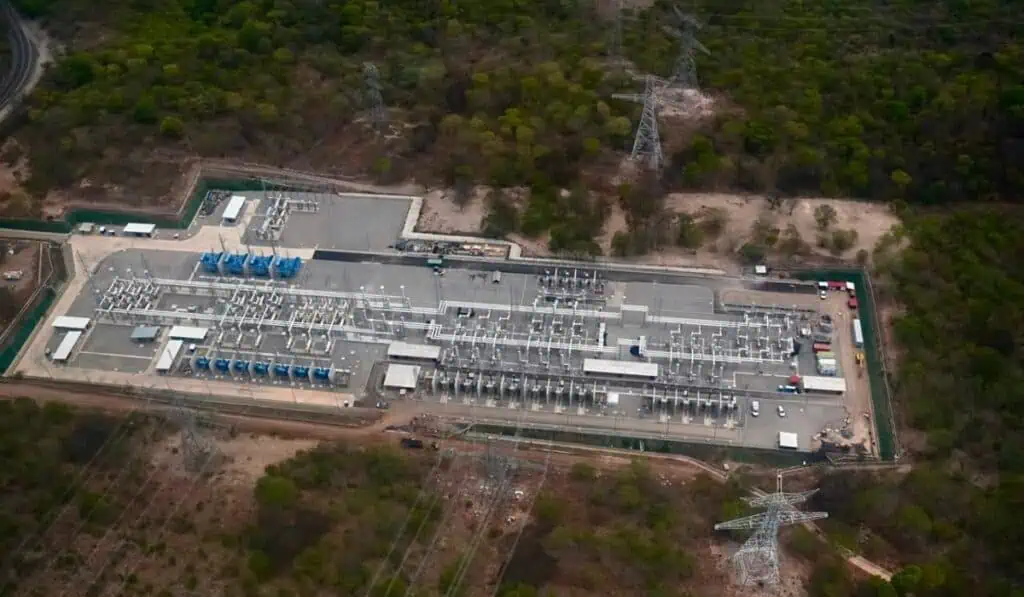

El proyecto Colectora tendrá un nuevo retraso en su entrada en operación, luego de que el Ministerio del Interior certificara 18 comunidades adicionales que deberán ser consultadas. La situación modifica el cronograma previsto para esta infraestructura energética.
La nueva fecha estimada de entrega del proyecto del Grupo Energía Bogotá (GEB) es abril de 2027, ocho meses después de lo previsto inicialmente. El proyecto debía entrar en operación completa en agosto de 2026, de acuerdo con el cronograma que se tenía establecido.
El nuevo retraso se presenta pese a que Enlaza ya había cerrado la etapa de consultas con más de 230 comunidades en junio de 2023. Ahora, la certificación de 18 comunidades adicionales obliga a realizar nuevos procesos de consulta, según publicó en X Sergio Cabrales, profesor y consultor del sector minero-energético.
Recibe nuestro boletín en tu correo
Relacionado: Gobierno Petro afirmó que el proyecto de transmisión eléctrica Colectora llegó a un avance de 90 %
Colectora acumula más de ocho años de gestión y vuelve a aplazar la entrada en operación de una infraestructura que resulta clave para conectar la generación de los proyectos eólicos de La Guajira con el sistema eléctrico nacional.
“Colectora tiene una inversión cercana a US$300 millones. Puede que el número cambie un poco hacia el final con el cierre del proyecto, pero es una inversión bien relevante. Todo el proyecto transmitirá una energía equivalente a la que consume Medellín”, dijo en junio pasado a Valora Analitik Freddy Zuleta, gerente de Enlaza, filial del GEB.

Una línea clave para conectar la generación de La Guajira
Colectora es una línea de transmisión de 500 kilovoltios y 475 kilómetros que permitirá conectar al Sistema Interconectado Nacional (SIN) la generación de los parques eólicos ubicados en La Guajira.
La infraestructura fue diseñada para conectar siete parques eólicos, cuya generación podría representar cerca del 10 % de la demanda máxima nacional. Sin embargo, ninguno de estos proyectos ha entrado en operación y todos presentan retrasos significativos.
La capacidad que se espera conectar mediante Colectora sería especialmente importante para fortalecer la seguridad energética de Colombia y reducir la dependencia de la generación térmica ante un muy probable fenómeno de El Niño muy fuerte.
Con la nueva fecha estimada, la infraestructura no estaría completamente operativa sino hasta abril de 2027, prolongando la espera por la conexión de la generación eólica proyectada para La Guajira.
