El proyecto de transmisión eléctrica Colectora, que permitirá transportar energía entre La Guajira y el centro de Colombia, se retrasó unos meses por cuenta de un grupo adicional de comunidades que entraron en consulta previa. Eso sí, estas no llegaron hace poco, sino que comenzaron a integrarse en 2025 y unas pocas más en 2026.
Según se señaló en varios medios, la causa de que el proyecto tuviera un nuevo retraso sería que el Ministerio del Interior certificara a comunidades adicionales que deberían ser consultadas. Pero lo que no se dijo es que las 18 comunidades, que efectivamente se tendrán que consultar, salieron en 2025, otras cuatro en 2026 y ocho están siendo estudiadas para evaluar si se integran al mecanismo de consultas, dijo Enlaza, filial del Grupo Energía Bogotá (GEB). En total, Enlaza sigue desarrollando las consultas que faltan en un total de 267 comunidades.

Todo lo anterior se traduce en lo siguiente: entre 2025 y 2026 hubo 22 comunidades nuevas para consulta. Pero la filial, gerenciada por Freddy Zuleta, manifestó que, de 18 consultas que se generaron en 2025, ya se protocolizaron 15, y de cuatro que salieron en 2026, una ya fue protocolizada.
Recibe nuestro boletín en tu correo
“Cuando una comunidad es certificada, empieza todo un proceso de ejecutar la consulta, lo cual pasa por acordar con ellos los tiempos, las rutas metodológicas, los asesores, surtir todas las etapas hasta llegar a una consulta, hasta llegar a una protocolización de ese acuerdo”, expresó Zuleta a Valora Analitik.

Según lo mencionó, el proyecto esperaba entrar en la fecha establecida, pero 18 comunidades que tuvo que consultar la empresa, que además fueron integradas en 2025 y otras cuatro en 2026, hicieron que se extendiera el proyecto.
La compañía manifestó que La Guajira es un territorio en el cual en 125 kilómetros se concentran 260 comunidades a consultar. Entre ellas puede haber conflictos, lo que dificulta el mecanismo de consultas. Aun así, manifestó que sus compromisos en esta materia están ejecutados en más de 95 %.

Frente a las ocho que están siendo estudiadas para saber si serían certificadas o no, Zuleta comentó que, en caso de que se adicionen al mecanismo, el proyecto se podría extender entre cuatro y cinco meses más, solo en esas consultas. Sin embargo, agregó que el Gobierno Nacional tiene la voluntad de que los tiempos se reduzcan. La empresa también afirmó que la seguridad es un elemento importante para tener en cuenta en territorios como La Guajira.
Destacado: Experiencia del GEB en relacionamiento con comunidades étnicas fue destacada en informe de la ONU

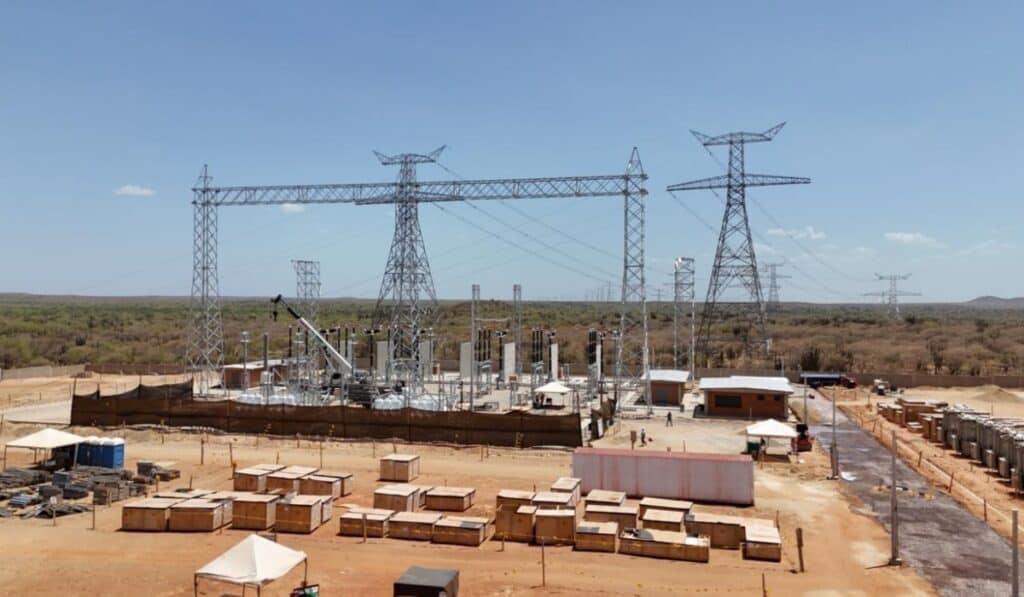

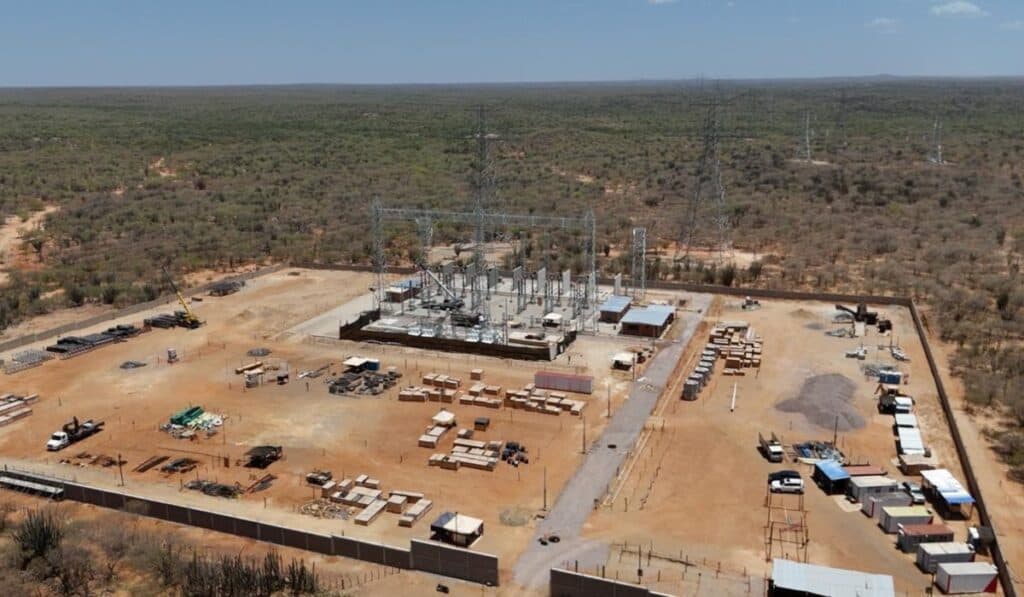

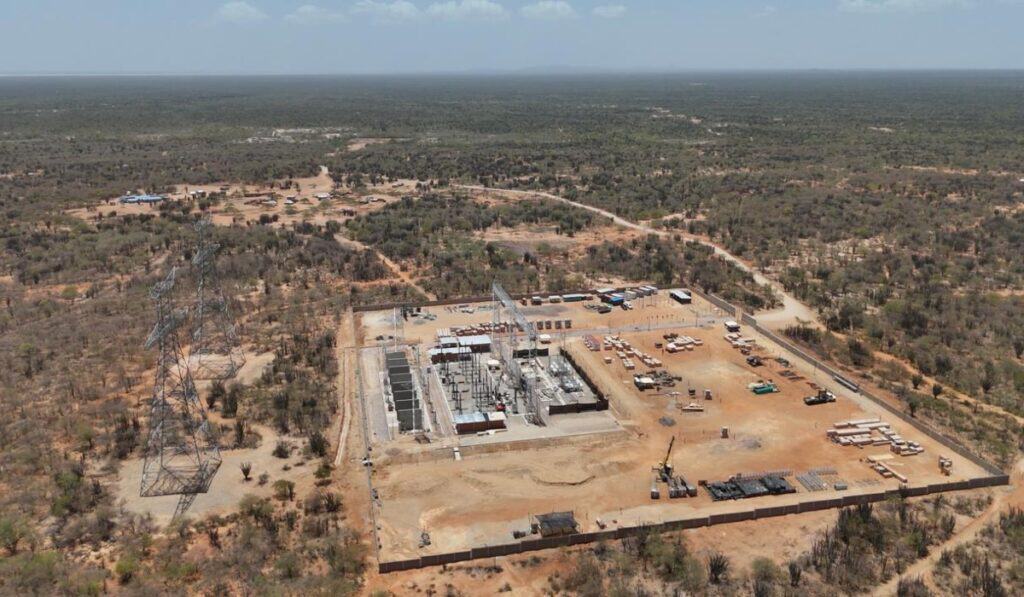

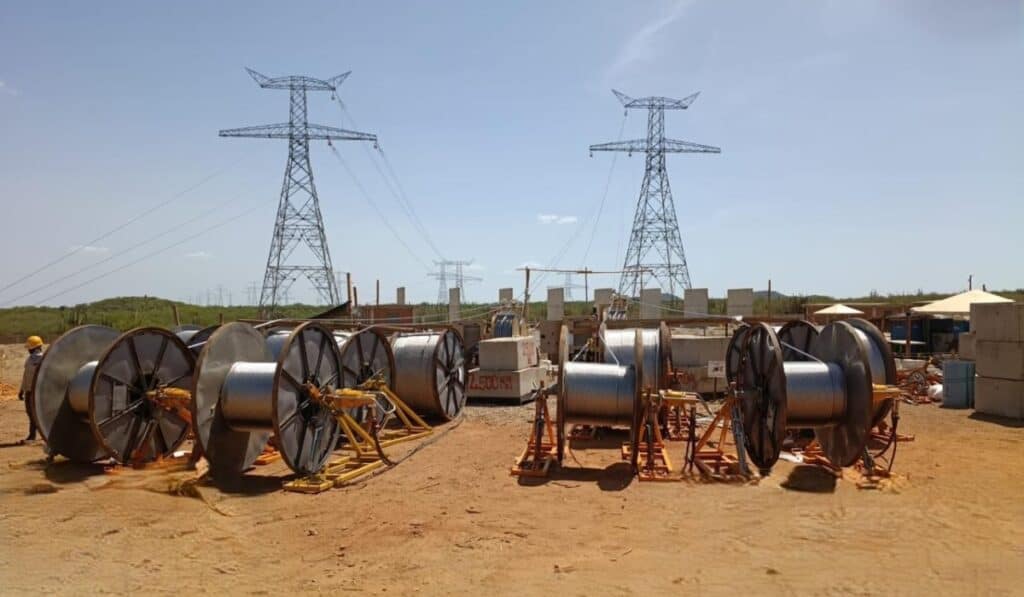

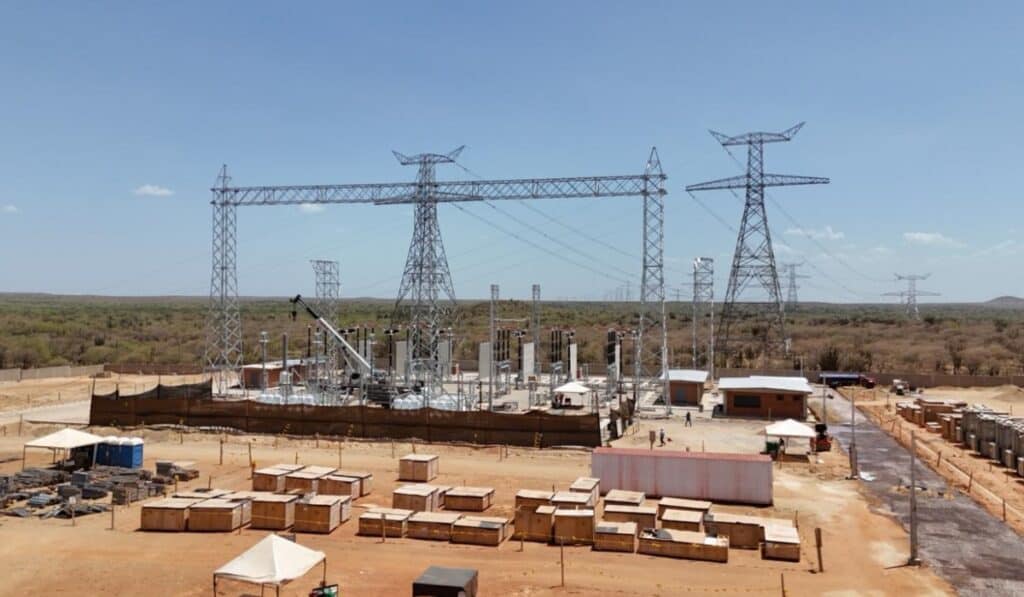

Cabe recordar que Colectora es uno de los principales proyectos de transmisión eléctrica en Colombia. Tuvo una inversión cercana a US$300 millones y toda la iniciativa transmitiría una energía equivalente a la que consume Medellín.

—
