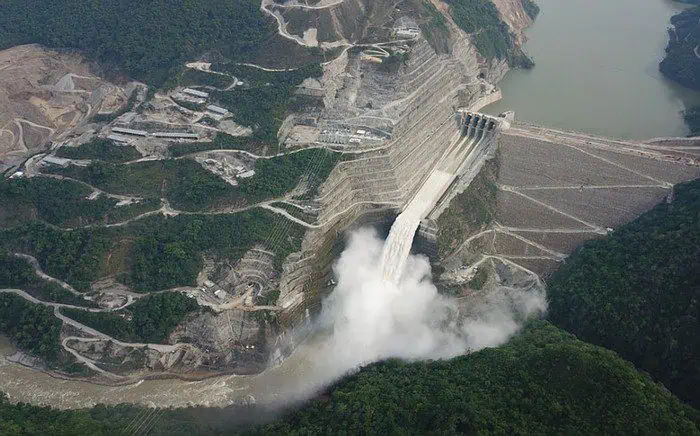

EPM demanda a constructores, interventores y aseguradoras de Hidroituango por $9,9 billones

EPM demanda a constructores, interventores y aseguradoras de Hidroituango por $9,9 billones

Empresas Públicas de Medellín (EPM) anunció hoy que promoverán una demanda de conciliación contra consorcios y compañías que diseñaron, construyeron y aseguraron el proyecto Hidroituango por cerca de $9,9 billones ante la Procuraduría General de la Nación.

Compártelo en:

Empresas Públicas de Medellín (EPM) anunció hoy que promoverán una demanda de conciliación contra consorcios y compañías que diseñaron, construyeron y aseguraron el proyecto Hidroituango por cerca de $9,9 billones ante la Procuraduría General de la Nación.

El alcalde de Medellín, Daniel Quintero, y quien también ejerce como presidente de la Junta Directiva de EPM, dijo que “los culpables de los sobrecostos deben asumir esos costos y no los ciudadanos a través de los servicios públicos”.

Recibe nuestro boletín en tu correo

Listo, ya estás dentro
Recibirás el próximo boletín en tu correo.

Por su parte, el gerente de EPM, Álvaro Guillermo Rendón, dijo entre otras razones que se tienen en cuenta todos los aspectos y los retrasos en la operación comercial que han llevado afectaciones a la compañía y a las comunidades afectadas desde 2018, el colapso de la galería auxiliar de desviación y “llevar a un manejo sin precedentes” de la contingencia.

Entre las empresas, consorcios, interventores e involucrados se encuentran el Consorcio Generación Ituango (Integral – Solingral), el Consorcio CCC Ituango, principal constructor de la obra y que está conformado por (Construcoes e Comercio Camargo Correa S.A., Conconcreto y Coninsa Ramón H.), y el Consorcio Ingetec y Sedic. Además, se involucra a aseguradoras como Suramericana y Chubb Seguros Colombia.

Relacionado: Costo de Hidroituango sube en $900.000 millones y se eleva a $16,2 billones

Esta demanda se adelantará luego que se encontraran en investigaciones desde el año pasado varias conductas irregulares en el diseño y la construcción de Hidroituango, por lo cual se considera se ha sufrido un detrimento importante debido a los retrasos que ahora llevan a 2022 como fecha estimada para el inicio de generación del proyecto, el cual brindará el 17% de energía en Colombia.

Recientemente, la Junta Directiva de EPM confirmó que el proyecto Hidroituango ha tenido un alza en sus costos de 5,88%, valor que representa un crecimiento de $900.000 millones por lo que, ahora, la obra totaliza $16,2 billones tras las atenciones requeridas desde que estalló la contingencia en 2018. El valor inicial estimado de Hidroituango, previo a la contingencia, era de $11,4 billones.

Los principales frentes que se han debido atender y que han llevado al alza en los sobrecostos de la obra corresponden a los tratamientos de casa de máquinas y conducciones, las inyecciones para contener infiltraciones de taludes y consolidación del macizo de la zona sur (unidades 5 a 8 – segunda etapa), los tratamientos en vía sustitutiva en la margen izquierda, filtros y drenajes de la presa e instrumentación, revestimiento de galerías, y construcción y blindaje de los túneles para habilitar la descarga intermedia, entre otras obras.

—
