Enel Colombia evalúa continuidad de proyecto eólico Windpeshi en La Guajira

Los problemas con los proyectos de energías renovables en Colombia siguen a la orden del día: es el caso de proyecto eólico Windpeshi

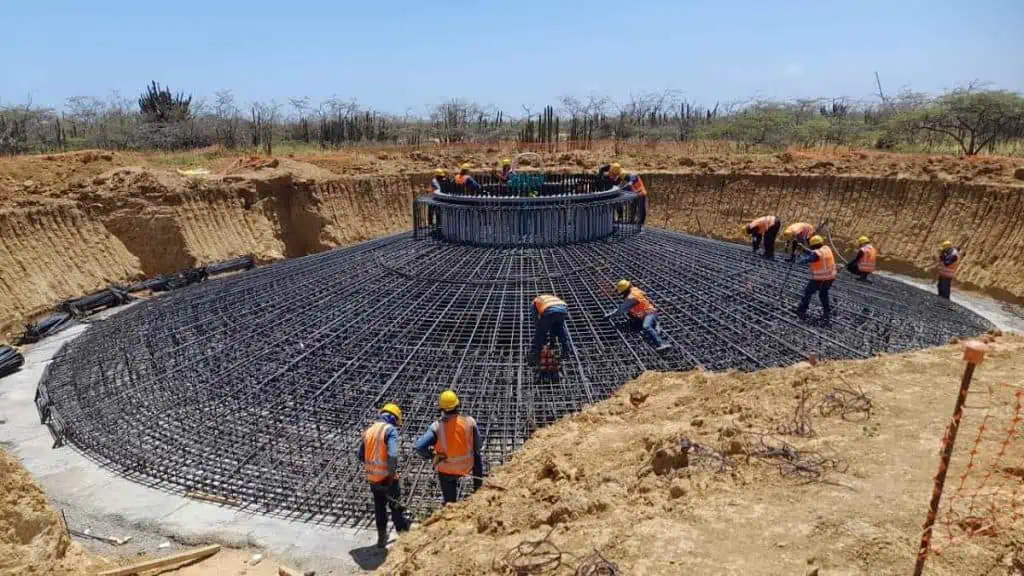

Parque eólico Windpeshi de Enel Green Power
Parque eólico Windpeshi de Enel Green Power. Imagen: cortesía Enel Colombia
Síguenos en nuestro canal de noticias de WhatsApp

Los problemas con la entrada en operaciones de los proyectos de energías renovables en Colombia siguen a la orden del día, sobre todo por las consultas previas, que se han convertido en un escalón complejo de subir para muchas empresas en el país: como es el caso de proyecto eólico Windpeshi.

Como lo había informado Valora Analitik a finales de febrero de este año, el parque eólico Windpeshi -en La Guajira- de Enel Green Power, filial de Enel Colombia, estaba teniendo algunos retrasos por distintas causas.

Por esa razón, había decidido cambiar la fecha de entrada en operación del proyecto.

Fabián Bahamondes, director del proyecto del parque eólico Windpeshi de Enel Green Power, filial de Enel Colombia, aseguró que la obra presenta importantes retrasos en el proceso de construcción en La Guajira (al norte de Colombia), lo que llevó a cambiar su fecha de entrada en operación.

Inicialmente, el ejecutivo le contó a Valora Analitik que, en términos de la obra del parque eólico Windpeshi, a la fecha hay un avance total del proyecto de un 35 % aproximadamente. Y en obras civiles (avance constructivo), específicamente, el proyecto ha visto un progreso del 20 %.

Recomendado: Enel cambia fecha de entrada en operación de parque eólico Windpeshi en La Guajira

Esto sin duda es una mala noticia para el cronograma de la iniciativa de energías renovables, pues, a la fecha -y de acuerdo con las declaraciones de Fabián Bahamondes- la empresa ya debería estar en las fases finales de la construcción del parque eólico Windpeshi.

“Por todos estos temas que han venido retrasando el avance en la obra civil, pues eso tiene un impacto también en el avance del transporte de los aerogeneradores, del montaje y la posterior puesta en servicio del proyecto”, precisó el experto a este medio de comunicación.

Sin embargo, en el sector se escuchan rumores de que Enel Colombia podría tomar la decisión de detener la iniciativa que, además, tiene obligaciones de cargo por confiabilidad, en la más reciente subasta que se llevó a cabo en 2019.

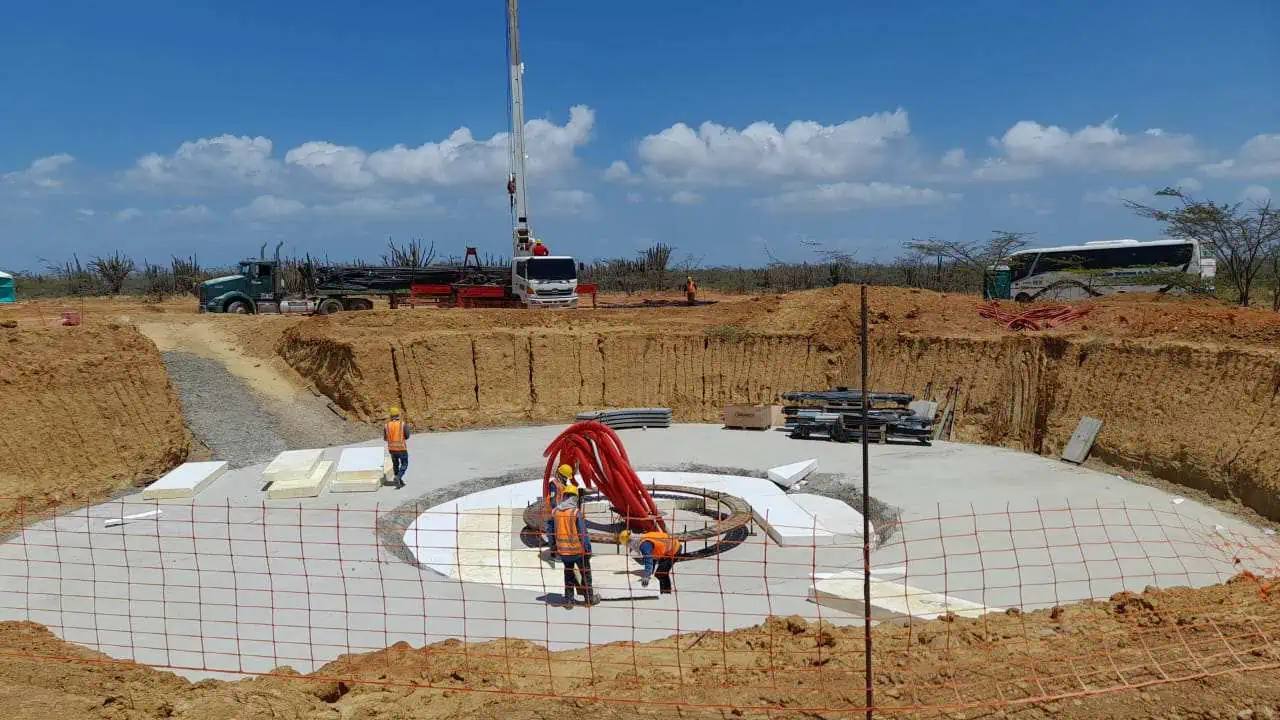

Parque eólico Windpeshi de Enel Green Power
Parque eólico Windpeshi de Enel Green Power. Imagen: cortesía Enel Colombia

En la subasta, a la compañía -con el proyecto Windpeshi- le asignaron 284 gigavatios-hora (GWh) y el compromiso de entrada en operación en enero de 2024 con posibilidad de extensión a 2025.

¿Qué dice Enel Colombia del proyecto eólico Windpeshi?

Como se ha manifestado en varias oportunidades, el proyecto eólico Windpeshi ha tenido dificultades para lograr un ritmo constructivo constante debido a diversos bloqueos que han impedido avanzar en el cronograma de obras previsto, hecho que tiene al proyecto en una situación crítica.

Tan sólo entre 2021 y 2022, las obras estuvieron detenidas durante cerca del 50 % de las jornadas laborales y en lo corrido de 2023, la cifra asciende a un 60 %.

Recomendado: Lucio Rubio renunció a la Dirección General de Enel Colombia: llega Luciano Tommasi

Si bien, la compañía ha manifestado su voluntad y apertura al diálogo con todos los actores a nivel local, regional y nacional para tratar todas las inquietudes, preocupaciones, peticiones e inconformidades frente al proyecto, algunas comunidades de manera continua  han optado por las vías de hecho que no solo impactan los avances en la construcción, sino también todos los programas sociales, ambientales y el derecho al trabajo de cientos de personas que conforman el equipo humano de Windpeshi.

Ante estas situaciones, Enel Green Power, línea de negocio de Enel Colombia, está evaluando todos los escenarios posibles sobre el futuro del proyecto, análisis que se revisará conforme a las instancias corporativas requeridas para tomar una decisión definitiva.

Cambios en el cronograma de Windpeshi

Fuentes le revelaron a Valora Analitik que, cuando empezó la construcción, la previsión de fin de obras -que se hizo en diciembre de 2020 aproximadamente- estaba para junio de 2022.

Sin embargo, por todas las dificultades que fueron surgiendo en el camino, en diciembre de 2021, la compañía tuvo que pedir una aprobación interna para poder extender el tiempo de obras. De ahí, se fijó una nueva fecha de puesta en marcha: diciembre de 2023.

En febrero, la compañía estaba preparándose nuevamente para pedir una aprobación para extender tanto el tiempo de entrada de operación como de inversión, para llegar hasta finales de 2024.

Así las cosas, la primera previsión de inversión que se tenía era de alrededor de US$240 millones -aprobados en diciembre de 2020-, posteriormente, ese monto ascendió a US$320 millones y, actualmente, lo que se espera llegar a los US$400 millones de inversión.

Incluso, a finales de febrero, aún estaba en revisión si el proyecto del parque eólico Windpeshi sigue siendo viable financiera y operativamente en el largo plazo.

Recomendado: #30AñosDelApagón | Las comunidades, una de las prioridades de Enel Colombia

En su momento, la compañía estaba haciendo toda la verificación de los números para tomar las decisiones necesarias.

“Sin duda tiene un impacto importante y, por supuesto, hay que revisar por cuánto tiempo más el proyecto puede seguir aguantando la dificultad de avance”, argumentó una fuente a este medio de comunicación.

Hay que decir que el parque eólico es la construcción de la obra total (civil y eléctrica) que son 41 aerogeneradores. Allí Enel tiene un contratista principal y un fabricante de las turbinas que se llama Nordex.

Convierta a ValoraAnalitik en su fuente de noticias
